Continuando o assunto sobre Análise de Valor Agregado, vou postar aqui os slides que demonstram as planilhas do MS Project com os campos relativos à AVA.
Figura/Slide 1 - Opções para Cálculo do Earned Value (clique na figura para ampliar)
Figura/Slide 2 - Opções para Cálculo do Earned Value - Foco na variável % Concluída (clique na figura para ampliar)
Figura/Slide 3 - Tabela 'Indicadores de Cronograma do Valor Acumulado' (clique na figura para ampliar)
Figura/Slide 4 - Tabela 'Indicadores de Custo de Valor Acumulado' (clique na figura para ampliar)
Figura/Slide 5 - Tabela ' Valor Acumulado' (clique na figura para ampliar)

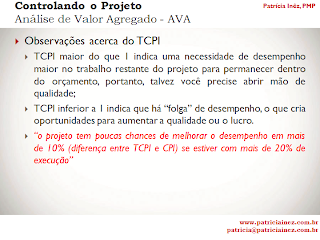

Figura/Slide 6 - Variáveis não exibidas em Nenhuma das Tabelas Pré-definidas pelo Project (clique na figura para ampliar)
Figura/Slide 7 - Relatório Valor Acumulado (clique na figura para ampliar)
É isso Pessoal! A AVA no MS Project é bem simples! Uma vez tendo inserido todas as informações sobre o progresso no projeto como data de início e término real, duração/trabalho real e restante, % de conclusão e % de conclusão física, e parametrizado a variável base para cálculo do EV (figura 1), o MS Project faz todo os cálculos, nos cabendo então a tarefa da análise e decisão corretiva/preventiva para manter o Project na "linha", ou seja, conforme planejado.
Vale ressaltar que o cálculo do PV e de todos os índices é feito em cima da linha de base (figura 1). Assim, é condição básica para a AVA no Project que se salve a linha de base tão logo o plano do projeto seja aprovado. É nela que o Project encontrará as informações do Plano para comparação com os dados reais informados na fase de controle.
Abraços e boa Análise a todos!
Treinamentos, Gestão, Projetos e Sistemas
+55 (44) 9925-4574 patricia@patriciainez.com.br
http://www.patriciainez.com.br/
